FOTBAL  »  Superliga  »  INVESTIGAȚIE GSP

EXCLUSIV 15 milioane € în loc de 6,7 milioane! Singura arenă fără peluze din Superliga a ajuns să coste mai mult decât dublul sumei estimate inițial

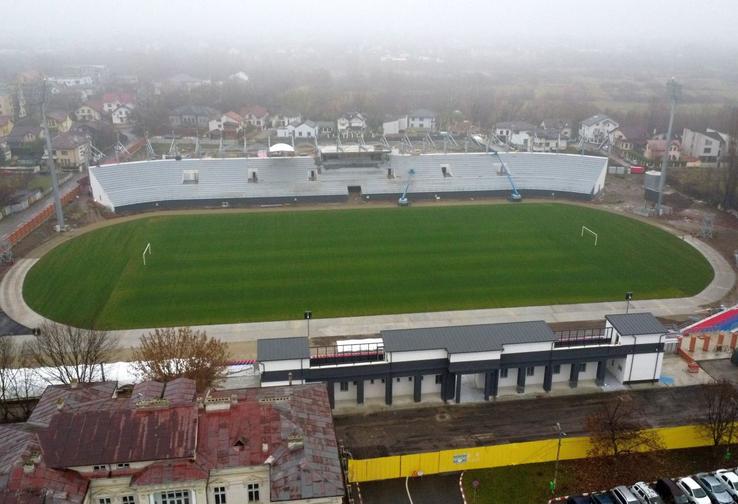

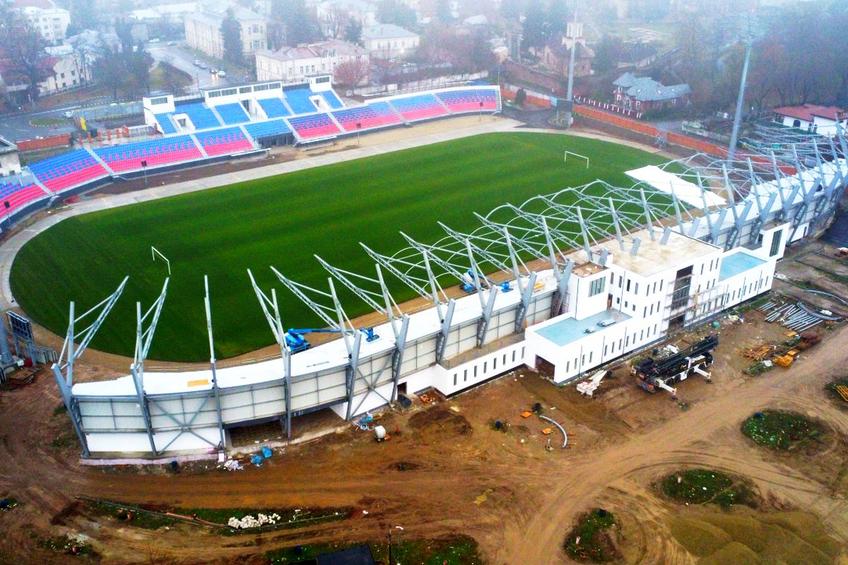

Noul stadion din Târgoviște va costa mai mult decât dublul sumei estimate inițial, deși capacitatea va fi mai mică decât era înainte de modernizare / foto: Iosif Popescu +43   FOTO
Noul stadion din Târgoviște va costa mai mult decât dublul sumei estimate inițial, deși capacitatea va fi mai mică decât era înainte de modernizare / foto: Iosif Popescu

Articol de , , - Publicat marti, 06 decembrie 2022 07:08 / Actualizat marti, 06 decembrie 2022 16:23

La arena „Eugen Popescu”, un proiect executat și finanțat de Primăria Târgoviște, se lucrează din iulie 2019, de 41 de luni, timp în care costurile investiției au crescut de la 6,7 milioane euro la 15 milioane, deși capacitatea a scăzut de la 12.000 de locuri la nici 9.000.

  • Noul stadion din Târgoviște va costa mai mult decât dublul sumei estimate inițial, deși capacitatea va fi mai mică decât era înainte de modernizare.
  • În plus, arena nu va avea nicio peluză, caz rarisim pentru un stadion din mileniul 3
  • Pe 27 septembrie, primarul Daniel Cristian Stan anunța că meciul Chindia - FCSB, de pe 9 decembrie, se va juca la Târgoviște. Însă, la cum arată acum situația, lucrările vor mai dura minimum 3-4 luni

Construcția stadionului din Târgoviște bate, probabil, toate recordurile. Au fost amânări peste amânări, la fel promisiuni. Singurul lucru cert este că echipa lui Toni Petrea joacă azi tot în exil, la Ploiești sau pe unde prinde, și probabil că tot acolo va și termina sezonul.

Iar ultima vizită a echipei Gazetei la Târgoviște nu anunță mult soare printre nori. Impresia e că la arenă mai e mult de lucru, și cum vremea nu mai e prietena firmelor de construcții, probabil că va mai dura câteva luni bune

Noul stadion din Târgoviște va costa mai mult decât dublul sumei estimate inițial, deși capacitatea va fi mai mică decât era înainte de modernizare / foto: Iosif Popescu

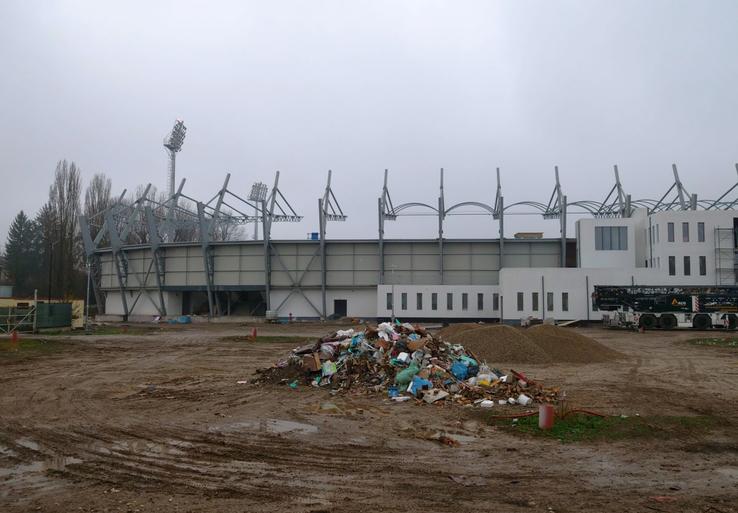

Gunoaiele tronează în jurul arenei
Așa arată acum tribuna I și ceea ce ar trebui să fie parcarea stadionului
Noua arhitectură nu prevede nici măcar fosta peluză
Ultimul termen oficial lipit la intrare, 30 octombrie 2022, a fost și el depășit
+39 FOTO

Stadionul tot nu-i gata

Tribuna I, acolo unde va fi și zona VIP, e departe de a fi gata. A prins contur, însă mai sunt multe lucruri de pus la punct în ceea ce privește cromatica sau acoperișul. De asemenea, până la partea de mobilier, e nevoie ca și esplanada din fața oficialei să fie gata. Azi acolo sunt doar deșeuri, moloz și mult noroi.

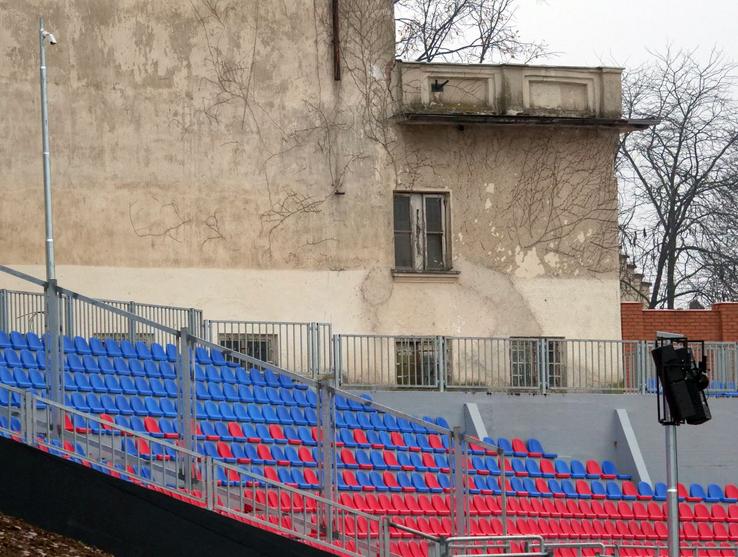

În ceea ce privește colțul de tribună ce e pătruns de clădirea Cercului Militar, ideea e similară cu ceea ce a fost stadionul Chindiei și înainte de demolare.

Kitschul e prezent și el. Se vede ușor în partea zidului de la tribuna a 2-a, ce împrejmuiește arena și se lipește de Cercul Militar, din Strada Justiției. Îmbinarea cu clădirea militarilor e sub orice critică.

Au început în vara lui 2019

Pe 25 mai 2019, Chindia învingea cu 4-1 pe Luceafărul Oradea și, după 21 de ani de la retrogradare, revenea matematic în primul eșalon. Vechea arenă „Eugen Popescu”, care pe atunci avea 12.000 de locuri, a fost aproape plină.

La nici două luni distanță, pe 10 iulie, conform unui proiect al Primăriei Târgoviște, începeau lucrările pentru refacerea și modernizarea stadionului. În acea zi, martori la eveniment susțin că primarul Daniel Cristian Stan spunea că „în 10 luni va fi gata totul”. Adică în mai 2020.

Avea să fie doar prima za din lanțul promisiunilor neonorate. De atunci au mai fost încă vreo 4-5 termene, însă toate au trecut fără să asistăm la deschiderea noii arene.

Totul a început cu stângul, proiectul, realizat de firma SC DAC PROIECT DES SRL, pentru care s-au plătit aproximativ 600.000 lei, s-a dovedit a fi neconform cu situația din teren. A fost nevoie de un altul. Iar acum, Primăria și respectiva firmă se află în litigiu, în instanță.

Lanțul promisiunilor nu s-a încheiat

La stadion mai e încă scris ultimul termen de finalizare al stadionului: 31 octombrie 2022. Dar ultima data avansată de edilul orașului, într-o postare pe Facebook, era că meciul Chindia - FCSB, de la începutul lui decembrie, adică din weekendul următor, se va juca, în sfârșit, acasă.

Pe 27 septembrie, Daniel Cristian scria pe contul său: „În privința primului meci pe noua arenă, reiterez faptul ca finalul acestei toamne reprezintă un termen realist de finalizare a lucrărilor și facem toate eforturile ca debutul pe stadionul modernizat să se producă cu FCSB, pe 9 decembrie, acesta fiind primul meci de pe teren propriu din luna decembrie”.

Anunțul era însoțit și de o bifă, semn că obiectivul era ca și îndeplinit. De atunci, primarul a tot făcut postări optimiste, dar acum este evident că va trece și luna decembrie, iar echipa tot nu va juca la Târgoviște.

Mai mult, surse din apropierea executantului lucrărilor, firma Primăriei, SC Municipal Construct, susțin că, cel mai devreme, arena ar putea fi inaugurată abia în martie 2023. Dar este un termen optimist!

15 milioane € în loc de 6,7 milioane! Singura arenă fără peluze din Superliga a ajuns să coste mai mult decât dublul sumei estimate inițial

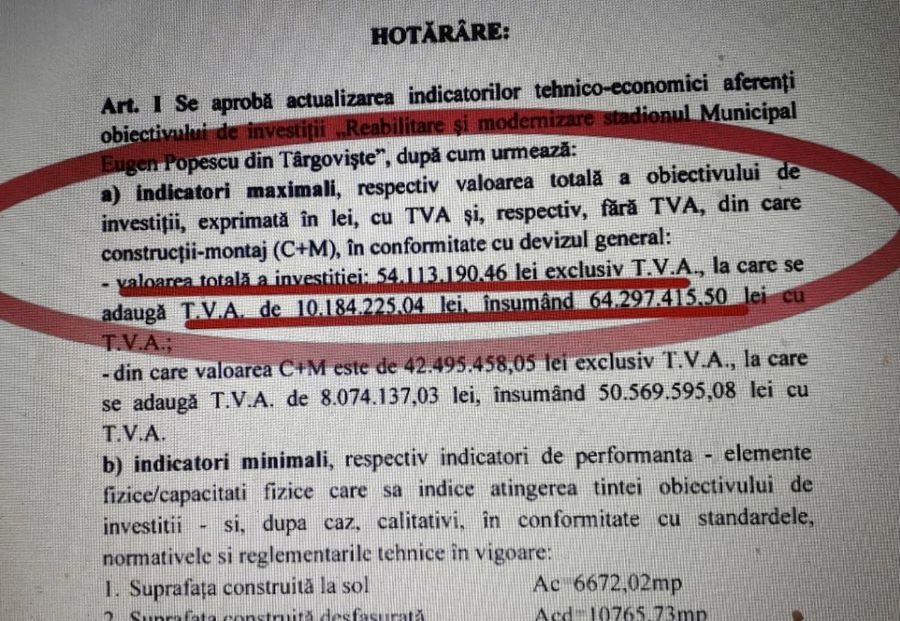

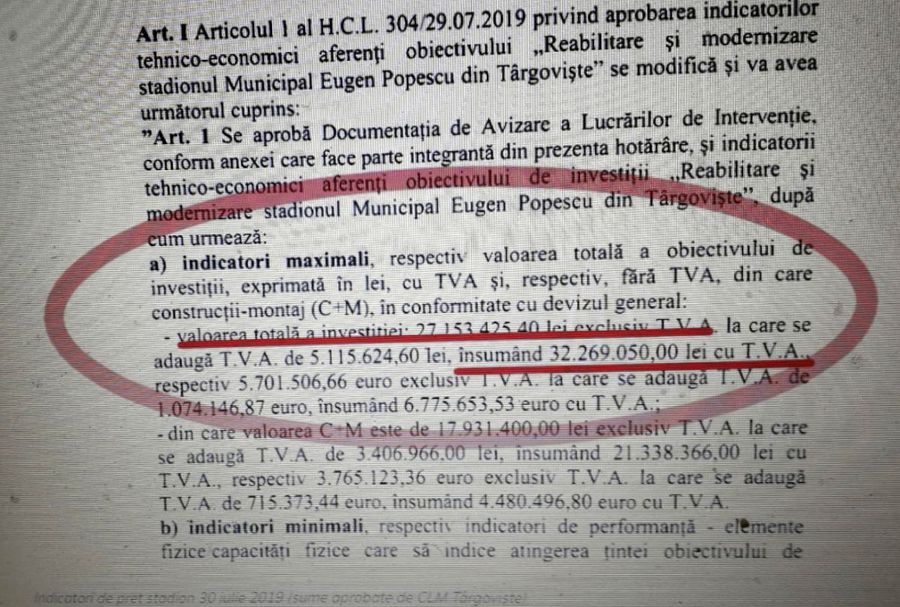

Facsimilele cu primele două costuri anunțate ale investiției
15 milioane € în loc de 6,7 milioane! Singura arenă fără peluze din Superliga a ajuns să coste mai mult decât dublul sumei estimate inițial
Facsimilele cu primele două costuri anunțate ale investiției

Prețul arenei din Târgoviște a crescut peste dublu în 3 ani

Printr-o Hotărâre a Consiliului Local, suma prevăzută pentru investiția la arena din Tîrgoviște (construcția tribunei I, renovarea și modernizarea tribunei a doua, un total de aproximativ 8.900 de locuri, achiziționarea și montarea noului gazon, precum și a instalației de nocturnă) se ridica la 32.269.050 lei, plus 5.701.506,66 lei TVA, adică 6,7 milioane euro.

La numai ceva mai mult de un an, în august 2020, același for decidea ridicarea prețului la 54.113.190,46 lei plus 10.184.225,04 TVA.

Practic, s-a dublat, ajungând la peste 13 milioane euro. Însă recent, tot într-o postare pe Facebook, primarul Daniel Cristian Stan anunța, pe 19 noiembrie: ”Stadionul va fi gata în decembrie cu o contribuție de aproximativ 15 milioane de euro a Primăriei Târgoviște!”.

Deci pentru un stadion care va avea o capacitate mai mică decât cea a vechii arene, cu doar două tribune, fără peluza care existase până în 2019, (avea 2.500 de locuri), prețul a crescut de peste 2,2 ori. Deocamdată. Fiindcă mai e mult de lucru. Primarul Stan nu a putut fi contactat pentru un punct de vedere.

Gunoaiele tronează în jurul arenei
Așa arată acum tribuna I și ceea ce ar trebui să fie parcarea stadionului
Noul stadion din Târgoviște va costa mai mult decât dublul sumei estimate inițial, deși capacitatea va fi mai mică decât era înainte de modernizare / foto: Iosif Popescu
Noua arhitectură nu prevede nici măcar fosta peluză
Ultimul termen oficial lipit la intrare, 30 octombrie 2022, a fost și el depășit
+39 FOTO
  • Fotografii de Iosif Popescu (GSP)

„Luptă” în PSD Târgoviște, pe Crăciun

Deși președintele Consiliului Județean Dâmbovița, Corneliu Ștefan, dar și primarul din Târgoviște, Daniel Cristian Stan, fac parte din PSD, între cele două foruri a început lupta pentru Sărbători. Primul a organizat un Târg de Crăciun lângă Turnul Chindiei, celălalt, un altul în Piața Tricolorului.

Recent, primarul explica: „Am fost întrebat ce se întâmplă lângă Turnul Chindiei. E un eveniment organizat de CJ Dâmbovița, nu sunt două Târguri de Crăciun. E doar un patinoar, sunt câteva căsuțe acolo și se pun instalații de iluminat. E totul în regulă!”.

FOTO / Imagini cu noul stadion al Chindiei Târgoviște

Gunoaiele tronează în jurul arenei
Așa arată acum tribuna I și ceea ce ar trebui să fie parcarea stadionului
Noul stadion din Târgoviște va costa mai mult decât dublul sumei estimate inițial, deși capacitatea va fi mai mică decât era înainte de modernizare / foto: Iosif Popescu
Noua arhitectură nu prevede nici măcar fosta peluză
+39 FOTO
  • Fotografii de Iosif Popescu (GSP)

Citește și alte știri de actualitate:

VIDEO + FOTO Asta le întrece pe toate! Tribuna noului stadion din Superliga, construită în jurul unei clădiri

Clubul de tradiție din Superligă e repetent la un capitol esențial » Comparația cu rivalele din provincie e gigantică
